软考高项10大管理领域ITO规律总结

一、关键知识点记忆总结

(1) 上一个过程的输出,一般是下一个过程的输入

(2) 实施、控制过程组:多数都输出变更请求

(3) 控制过程组(整体管理除外):输入都有【项目管理计划、工作绩效数据】,输出都有【变更请求、工作绩效信息】(整体领域监控项目工作过程,输入信息,输出报告)

(4) 某个知识领域,只要在规划过程产生了子计划,那么后面的子过程的输入都会有该子计划,一直到监控过程组,输入变为项目管理计划。例如,规划范围管理产生了范围管理计划,后面的收集需求、定义范围、创建WBS的输入都有范围管理计划,一直到确认范围、控制范围,输入变为项目管理计划。

(5) 3个基准:

【创建WBS】→ 范围基准

【制定进度计划】→ 进度基准

【制定预算】→ 成本基准

(6) 2个预测:

【控制进度】→ 进度预测

【控制成本】→ 成本预测 (这两个预测是为了整体监控提供依据的,也就是“监控项目工作”这个过程的输入)

(7) 2个成果:

【控制质量】→ 核实的可交付成果

【确认范围】→ 验收的可交付成果

(8) 2个请求:

【实施整体变更控制】→ 批准的变更请求(变更请求被CCB批准后就变成批准的变更请求)

【控制质量】→ 确认的变更请求(控制质量环节,变更请求肯定被执行了,所以就变成了确认的变更请求)

(9) 指导和管理项目执行 → 可交付成果(执行肯定出成果)、工作绩效数据(执行肯定要考核绩效)、变更请求(执行可能会发生变化)

(10) 规划范围管理 → 需求管理计划,范围管理计划(需求范围不分家

(11) 收集需求 → 需求文档、需求跟踪矩阵(文档+表格,需求跟踪矩阵就是表格

(12) 定义活动 → 活动清单、活动属性、里程碑清单(基础是活动清单,活动清单里挑出几个重要的形成里程碑清单,活动清单里每一项的详细描述就是活动属性

(13) 估算活动资源 → 活动资源需求、资源分解结构(先有需求“活动资源需求”,需求太大不好估计,就需要拆成小颗粒对的“资源分解结构”

(14) 制定进度计划 → 进度计划、进度基准、项目日历、进度数据

(15) 估算成本 → 估算依据、活动成本估算

(16) 制定预算→项目预算、成本基准、项目资金需求

(17) 规划质量管理 → 质量管理计划、质量测量标准

(18) 获取资源 → 项目人员分派、资源日历

(19) 规划采购管理 → 采购管理计划、采购工作说明书、采购文档、供方选择标准、自制外购决策、变更请求

(20) 实施采购 → 选定的卖方、协议、资源日历、变更请求

二、10大管理领域输入总结

图片[1]-软考高项10大管理领域ITO规律总结

三、十大管理领域输出总结

图片[2]-软考高项10大管理领域ITO规律总结

四、十大管理领域工具技术总结

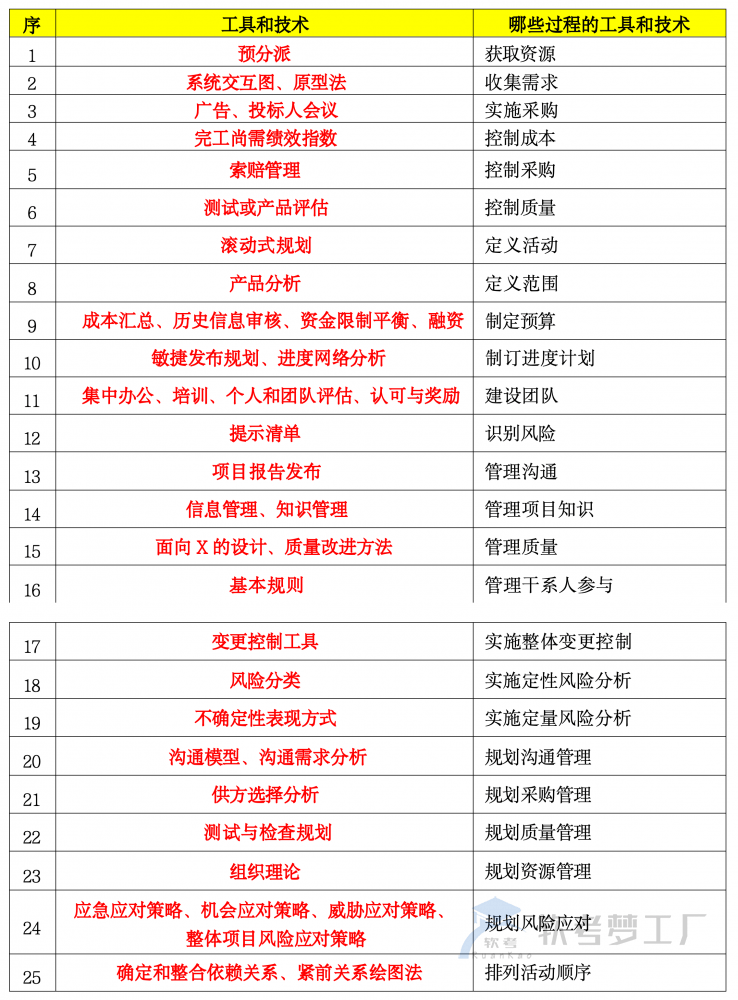

图片[3]-软考高项10大管理领域ITO规律总结

五、十大管理领域2~4个过程共用的工具技术

图片[4]-软考高项10大管理领域ITO规律总结

六、十大管理领域1个过程共用的工具技术

图片[5]-软考高项10大管理领域ITO规律总结
获取更多软考资料

关注公众号

添加微信好友

© 版权声明
THE END
喜欢就支持一下吧
点赞9赞赏 分享
评论 抢沙发
头像
欢迎您留下宝贵的见解!
提交
头像

昵称

取消
昵称表情

    暂无评论内容
