一、资源平衡
资源平衡是为了在资源需求与资源供给之间取得平衡,根据资源制约因素对开始日期和完成日期进行调整的一种技术。如果共享资源或关键资源只在特定时间可用而且数量有限,如一个资源在同一时段内被分配至两个或多个活动,就需要进行资源平衡。也可以为保持资源使用量处于均衡水平而进行资源平衡。资源平衡往往导致关键路径改变,可以用浮动时间平衡资源。
通常:
(1)没有足够的资源来开展进度计划中的相关活动,尤其时关键路径上的活动;
(2)某些资源仅在特定时间可用;
(3)某些资源被过渡分配而不勘重负(如员工在某日被安排20小时的工作);
例如:

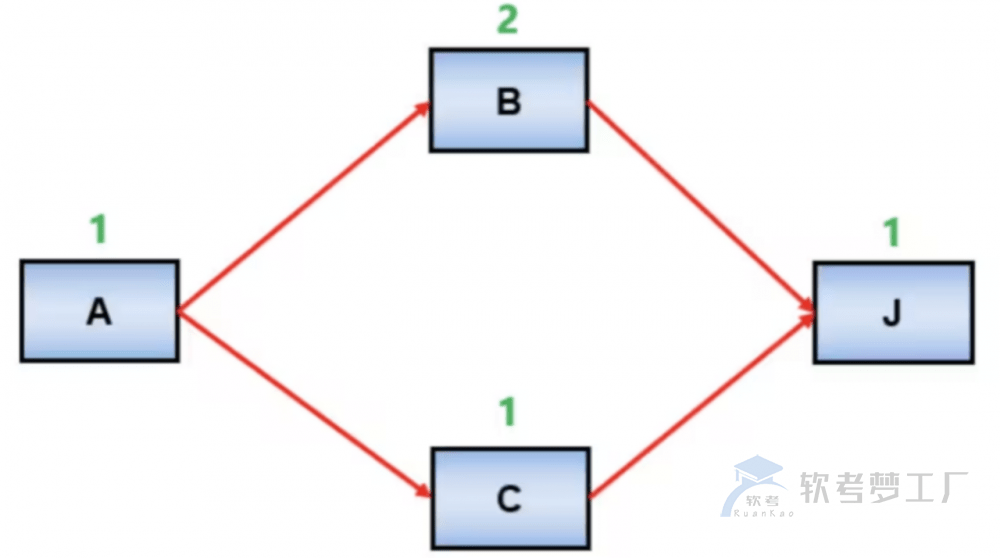

如果B和C都只能由张三做,那么张三在第二天和第三天需要完成B,而第二天同时要完成C,这个时候张三就会超负荷,需要进行资源平衡,如下:

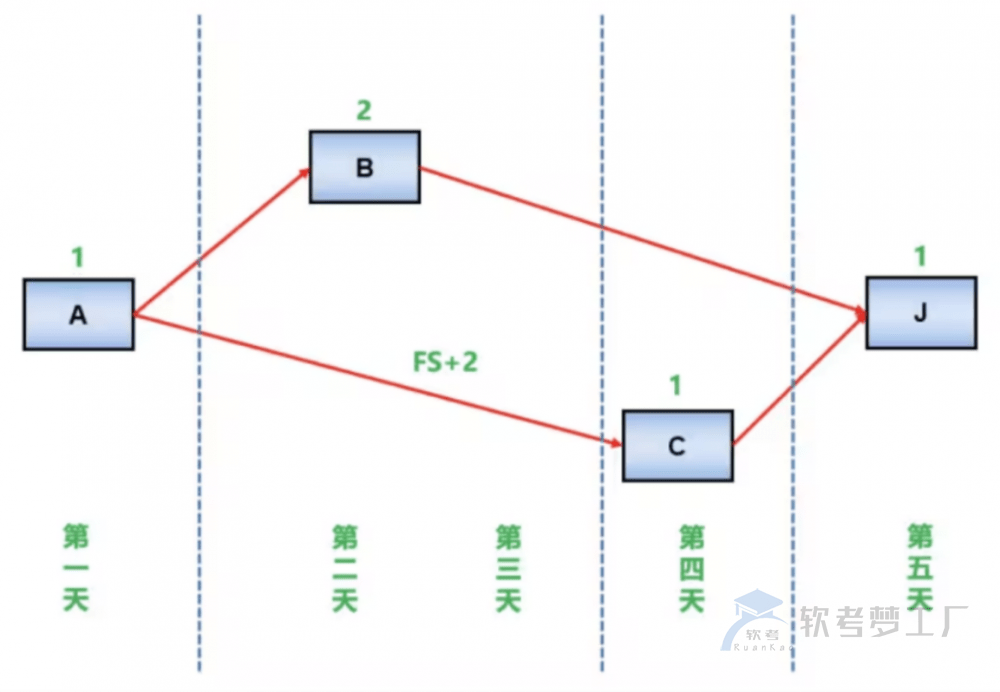

原来这个项目需要四天完成,做了资源平衡之后,变成需要5天完成,所以资源平衡往往导致关键路径改变,而且通常是延长了关键路径。
二、资源平滑
对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术。相对于资源平衡而言,资源平滑不会改变项目的关键路径,完工日期也不会延迟。也就是说,活动只在其自由和总浮动时间内延迟,但资源平滑技术可能无法实现所有资源的优化。
例如:

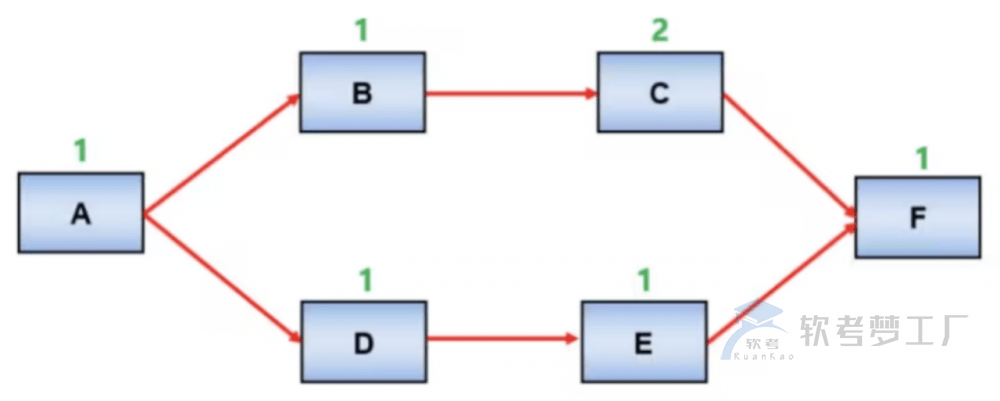

如果B和D都需要张三完成,那么这个时候在第二天,张三要完成B,也要完成D,这个时候也会超出负荷,但是由于D有一天的总浮动时间,我们可以这么去调整:
由于D有一天的总浮动时间,我们可以通过滞后量,人为把D安排在第三天做,这样张三第二天做B,第三天再做D,就避免了资源负荷过大的问题,而且不影响工期。但是资源平滑看运气,能滑才行,如果不能滑就没有办法。

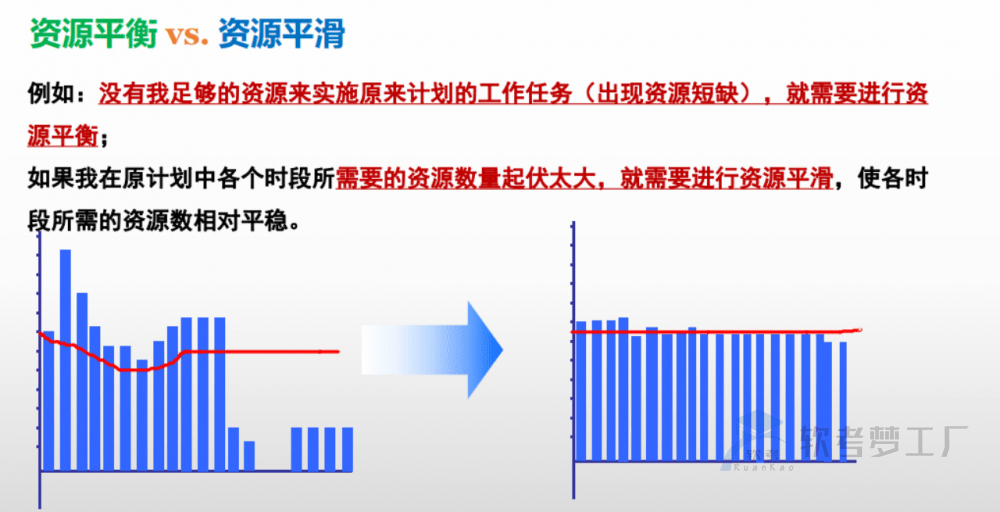

如果不同时期的资源(如人力资源)需求量起伏很大,就有2各缺点:
(1)人员频繁进出,给人员管理带来很大的不便
(2)人员在项目上连续工作的时间太短,不利于提高工作效率。
三、共性
1、都是资源优化技术重要的工具技术。
2、都是要对用关键路径法编制的初步进度计划进行调整。
3、都要首先考虑从非关键路径调资源到关键路径。
四、联系
1、广义上讲,资源平衡包括资源平滑,资源平滑是资源平衡的一种特殊形式。
2、狭义上讲,通常先做资源平滑,再做资源平衡。即:先在浮动时间允许的范围内削峰填谷,再进行必要的资源平衡,全面优化资源配置。
五、区别
1、资源平衡用于解决资源短缺(需求大于供应),资源平滑用于削峰填谷,使各时期资源需求量基本平衡。即便峰值未超出资源供应量,也需要资源平滑来削峰填谷。
2、资源平衡不受浮动时间的约束,往往导致关键路径的改变和项目工期的延长。资源平滑只能在浮动时间允许的范围内进行,不会改变关键路径和项目工期。
