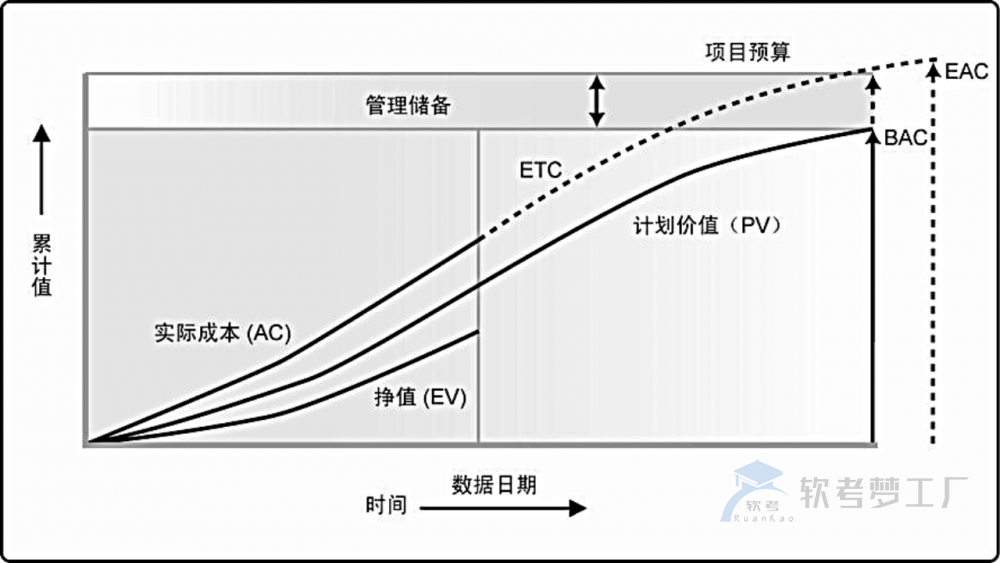

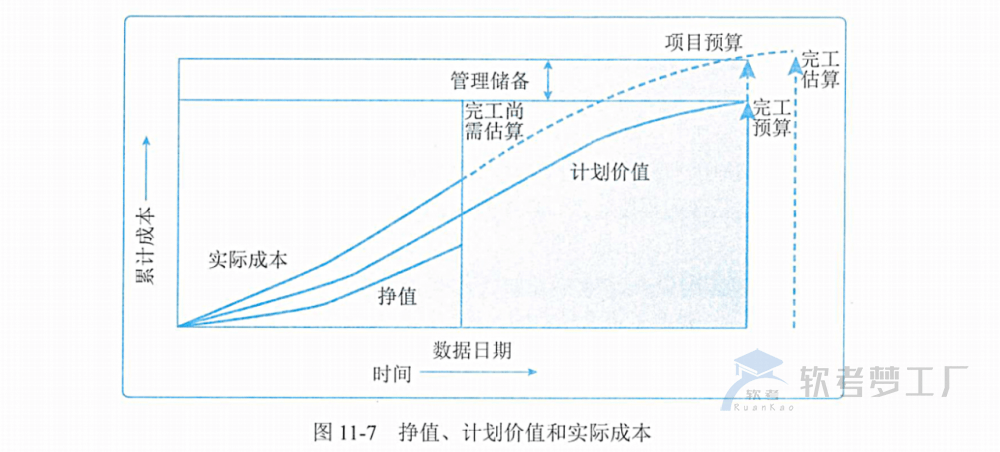

一、挣值管理
1、三个参数
①PV:预测值(要干的活儿),应该完成多少工作,按照计划截止目前应该花费的预算;结合网络图一般是按照活动最早开始时间计算。
②EV:已完成任务的预算值(干完的活),完成了多少预算的工作,实际完成的工作,按照预算标准应该有的花费。如果给出完成百分比,需要判断是完成总工作量还是当前计划的百分比,如果是总工作量则BAC * 百分比,如果是当前计划的则是PV * 百分比,如果给出表格,就按照给出的计算。
③AC:已完成任务的实际值(实际花费),完成工作的实际成本是多少,截止目前实际的花费;一般会直接告诉我们,或者说比计划多花或少花多少钱。
2、四个指标
①成本偏差:CV = EV ‐ AC (CV > 0,成本节约;CV < 0,成本超支)
②进度偏差:SV = EV ‐ PV (SV > 0,进度超前;SV < 0,进度落后)
③成本执行指数:CPI = EV/AC (CPI > 1,成本节约,资金使用效率高;CPI < 1,成本超支,资金使用效率低)
④进度执行指数:SPI = EV/PV (SPI > 1,进度超前;SPI < 1,进度落后)
3、其他参数
①BAC:完工预算,完工时的PV总和。
②ETC:完工尚需估算,剩下活还需要多少完成。
③EAC:完工估算,全部完工总需要的费用。
④VAC:完工偏差,VAC = BAC – EAC
⑤TCPI:完工尚需绩效指数,衡量未来完成工作的难度。
⑥总预算:总预算=BAC+管理储备,如果题目里没特别谈到有管理储备,则预算就是BAC,题目特别说了,我们才需要特别注意。
⑦间接成本:千万别漏加了,一般就是间接成本乘以天数,挣值计算相关参数也需要加上间接成本,工期压缩的时候也需要特别注意间接成本。
二、预测技术
1、完成尚需估算ETC
①非典型(纠偏):ETC = BAC – EV
②典型(不纠偏):ETC = (BAC – EV)/CPI
非典型,当前的偏差被视为一种特例,并且项目团队认为将来不会发生类似的偏差,需要纠偏,记住非典型肺炎;
典型,当前出现的偏差被视为具有典型性,不纠偏,可以代表未来的偏差;
2、完成时估算EAC
①非典型(纠偏):EAC = AC + ETC
②典型(不纠偏):EAC = AC + ETC;EAC = BAC/CPI
3、项目总预算BAC
BAC = 完工时的PV总和
4、完工尚需绩效指数TCPI
①基于BAC:TCPI =(BAC – EV)/(BAC – AC)
②基于EAC:TCPI =(BAC – EV)/(EAC – AC)
TCPI > 1,难以完成;
TCPI = 1,刚刚完成;
TCPI < 1,容易完成;
5、算完工日期
①公式技术
典型情况下:原来工期/SPI;
非典型情况下:分段算;
②按效率计算
